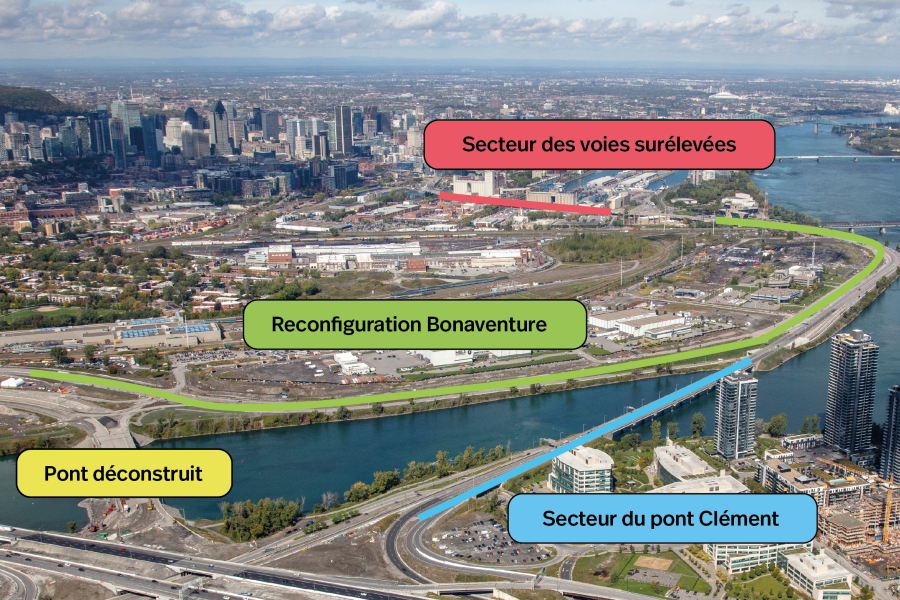

L’axe de l’autoroute Bonaventure est en pleine évolution au profit de la collectivité. En marge de la reconfiguration de l’autoroute en boulevard, des travaux sont nécessaires dans trois secteurs en périphérie pour assurer la pérennité et la sécurité des infrastructures dans cette zone.
Reconfiguration Bonaventure
L’axe routier qui sera reconfiguré en boulevard s’étend du croisement de l’autoroute Bonaventure avec l’avenue Pierre-Dupuy jusqu’au croisement de la rue Marc-Cantin avec le boulevard Gaétan-Laberge.
Description des travaux
Durée des travaux : automne 2025 à 2029.
Le projet prévoit de retirer la rue Carrie-Derick, au nord, qui longe le parc d’entreprises afin d’y déplacer les voies routières.
En éloignant ainsi les voies de circulation de la berge du fleuve, nous gagnerons de l’espace en rive pour aménager un immense corridor vert de 80 000 m2 doté de pistes de mobilité active.
Cette stratégie permettra également de conserver 3 voies par direction afin d’assurer la fluidité du trafic.
Entraves à la circulation pour l'année 2026
Autoroute Bonaventure, entre le pont Victoria et le pont Clément :
2 voies sur 3 ouvertes en direction de l’A-15
3 voies accessibles en direction du centre-ville
Boulevard Gaétan Laberge :
1 voie sur 2 ouverte par direction
Rue Carrie-Derick et rue Marc-Cantin :
Fermée à la circulation et accessible uniquement pour les entreprises riveraines.

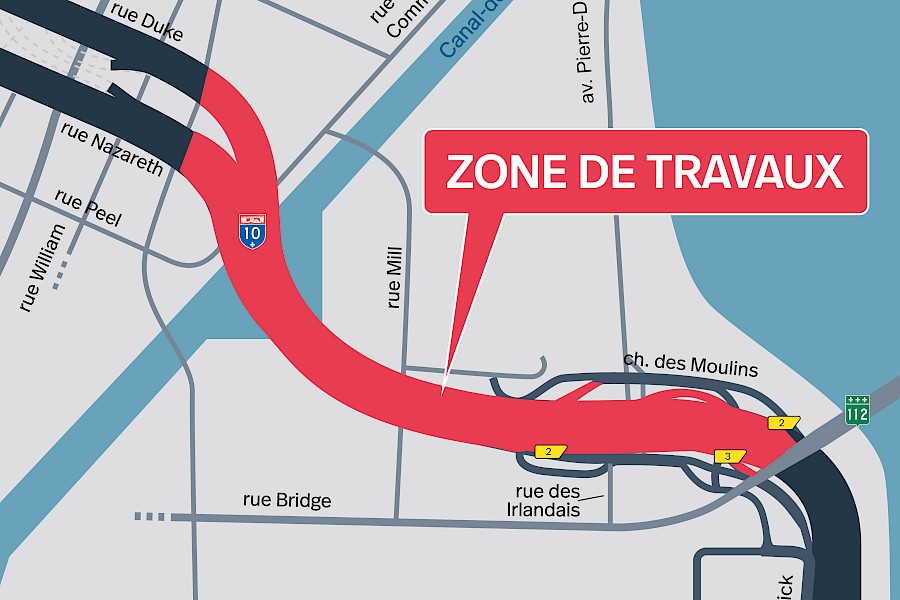

Secteur des voies surélevées
La portion fédérale des voies surélevées de l’autoroute Bonaventure se situe entre le pont Victoria et le bassin Peel. La portion à partir du bassin Peel vers la rue Wellington est gérée par la Ville de Montréal.
Description des travaux
Remplacement de joints sur le tablier et de démolition des mini-chevêtres
Réparation de poutres
Entraves à la circulation de mars à mai 2026
2 voies sur 3 ouvertes à la circulation en direction du centre-ville, entre le pont Victoria et la rue Wellington
2 voies sur 3 ouvertes à la circulation en direction du pont Samuel-De Champlain, entre la rue Wellington et le pont Victoria
Secteur du pont Clément
Le pont Samuel-De Champlain (A-15 sud) et la pointe nord de l’île des Sœurs sont reliés à l’autoroute Bonaventure par une série d’infrastructures routières, dont le pont Clément. Ce dernier permet d’enjamber un bras du fleuve St-Laurent, à la jonction de la pointe nord de l’île des Sœurs, pour rejoindre l’autoroute Bonaventure. Construites en 1966, ces infrastructures sont vieillissantes et demandent quelques travaux pour demeurer fonctionnelles.
Description des travaux
Réparation des poutres du pont Clément
Travaux de drainage sur le tablier du pont Clément
À noter que les travailleurs effectuent la majorité des travaux en-dessous de la chaussée.
Entraves à la circulation de mars à l'automne 2026
1 voie ouverte en direction du centre-ville
2 voies ouvertes en direction du pont Samuel-De Champlain (sortie 5 ouverte)
